Сколько длится установка солнечной системы на вилле: пошаговый гид

Сколько длится установка солнечной системы на вилле: пошаговый гид

May 25, 2026

Сколько длится установка солнечной системы на вилле: пошаговый гид

Один из первых вопросов, который задают будущие владельцы солнечной системы – «Сколько времени занимает установка?». Часто под этим понимают монтаж панелей на крыше, но это только небольшая часть проекта. Реализация солнечной системы на крыше включает исследование крыши, анализ электрической инфраструктуры здания, энергетический аудит, проектирование, подбор оборудования, согласование с регулирующими органами, непосредственно монтаж и ввод в эксплуатацию. Каждый проект уникален, и сроки зависят от многих факторов, но основные этапы всегда одни и те же. Исходя из опыта Siriteja Energy, для большинства проектов можно опираться на оценки, приведенные ниже.

Этап 1. Первичный контакт и сбор исходных данных

Проект начинается с обращения клиента и понимания задачи.

Мы обсуждаем с владельцем, для чего ему солнечная установка: у кого-то в приоритете снижение счетов за электричество, кому-то нужно резервное питание при отключениях, кто-то готовит дом к аренде или будущему увеличению нагрузки. От этого зависит архитектура системы: обычная сетевая, гибридная с батареей или более сложная конфигурация с EMS.

Инженеры собирают основную информацию об объекте: конфигурация крыши, счета за электроэнергию, тип подключения к сети, используется ли здание постоянно или только в сезон, есть ли бассейн, мощные кондиционеры, насосы, EV зарядки и другие крупные нагрузки.

На этом этапе часто достаточно удалённой оценки: фотографии крыши, последние счета PEA и короткое интервью с владельцем. Это позволяет понять целесообразность проекта и какие данные нужно уточнить на объекте.

Обычно первый этап занимает от нескольких дней до 1 недели.

Этап 2. Энергоаудит

Именно здесь определяется экономическая логика системы. Реализация каждого нашего проекта начинается с вопроса «как объект реально потребляет энергию».

Типичная ошибка рынка солнечной энергии в Таиланде – установка системы «как у соседа», без достаточно детального анализа реального потребления. Качественный энергоаудит включает не только анализ счетов, но и инструментальные замеры, проверку нагрузки по фазам, оценку пиков потребления и моделирование сценариев работы системы. Основная работа – анализ профиля нагрузки: сколько электроэнергии объект потребляет по часам в течение суток, когда потребляется больше всего энергии, когда меньше всего, как работает кондиционирование, сколько энергии уходит на бассейн, водяные насосы, кухонное оборудование, зарядку электромобиля и другие постоянные потребители, где энергия расходуется неэффективно из-за устаревшего оборудования, утечек или нерационального использования. Прогнозируется запас мощности для будущих расширений (например, установка EV зарядки).

У вилл в Южном Таиланде значительная часть расходов часто связана дневной нагрузкой – в первую очередь, кондиционерами и насосами бассейнов. Если объект активно потребляет энергию днём, большая часть солнечной генерации будет потребляться на месте, и система даст хорошую экономику. Если основная нагрузка приходится на вечер и ночь, без батареи модель может выглядеть совсем иначе.

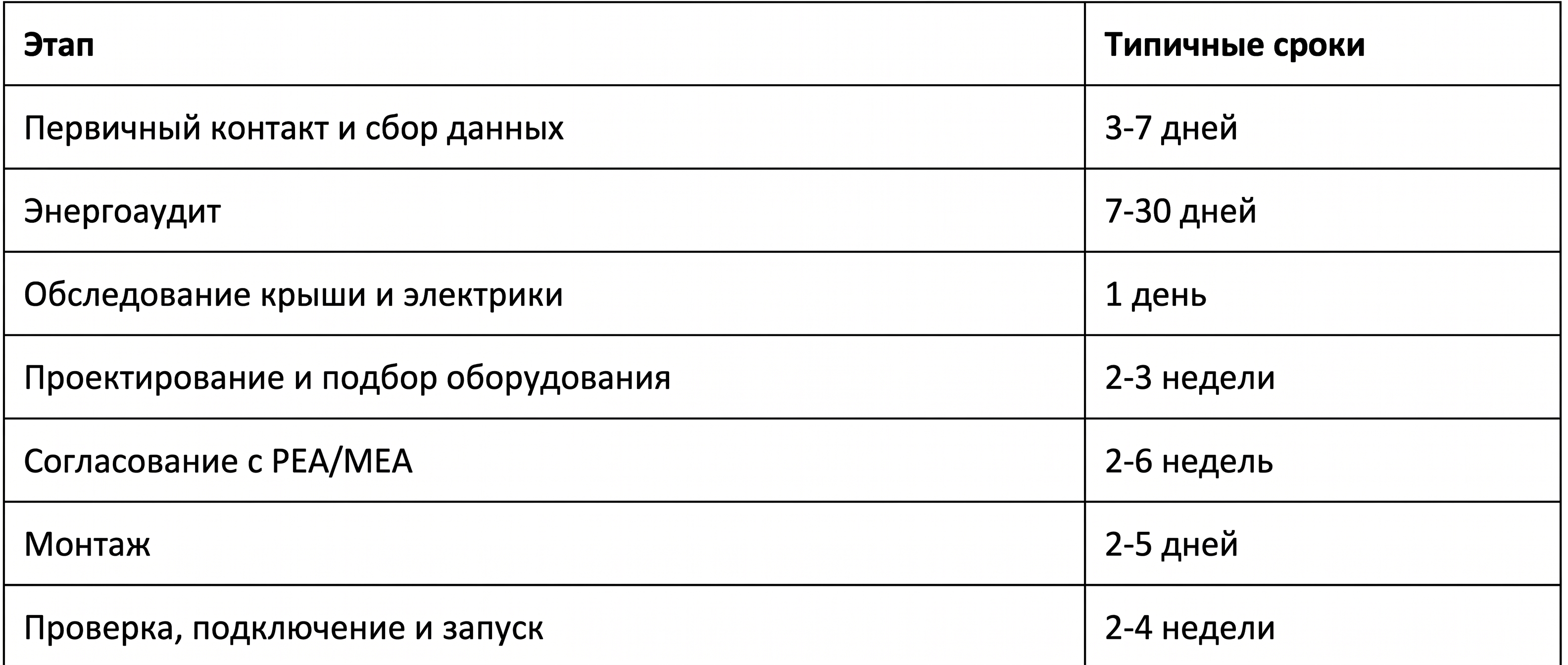

В результате энергоаудита инженеры рассчитывают:

·         Оптимальную мощность системы

·         Нужен ли гибридный инвертор или достаточно сетевого

·         Оправдано ли использование системы хранения

·         Нужна ли EMS для управления нагрузкой

·         Каков реальный срок окупаемости

Обычно энергоаудит занимает 7-30 дней. Но чем сложнее объект, тем больше времени нужно на сбор данных. На объектах со сложным профилем потребления, аудит занимает до месяца.

Этап 3. Техническое обследование крыши и электрики

После энергоаудита инженеры переходят к техническому обследованию объекта. На этом этапе проверяют уже не экономику проекта, а физическую и инженерную готовность объекта. Если энергоаудит отвечает на вопрос «какая система нужна», то техническое обследование – «можно ли её безопасно и правильно установить».

На что смотрят при обследование крыши

·         Состояние кровли

·         Состояние несущих конструкций

·         Коррозия, трещины, протечки и деформации

·         Допустимая дополнительная нагрузка на крышу

·         Геометрия крыши

·         Затенения от соседних зданий, деревьев, оборудования на крыше

·         Ветровые нагрузки

·         Точки крепления монтажной системы

·         Возможность доступа для монтажа и обслуживания

В прибрежных районах Южного Таиланда дополнительно учитываются влажность, соляной туман и коррозионная нагрузка на крепёж и металлические элементы конструкции.

Что входит в обследование электрической инфраструктуры

·         Состояние главного распределительного щита

·         Схема существующего подключения

·         Вводная мощность объекта

·         Распределение нагрузки по фазам

·         Состояние автоматов и защит

·         Наличие и качество заземления

·         Сечения и маршруты существующих кабелей

·         Место установки инвертора и батарей

·         Возможность выделения резервируемых линий для аварийного питания

Инженеры проверяют, потребуется ли модернизация электрощита, замена кабелей или усиление отдельных участков системы.

Техническое обследование занимает около 1 дня. В сложных случаях нужны повторные визиты.

Этап 4. Проектирование и подбор оборудования

Опираясь на результаты обследования, инженеры планируют компоновку панелей на крыше, разрабатывают электрическую схему, определяют параметры кабелей и защитных устройств, подбирают инвертор, крепёжную систему и другое оборудование. Также они готовят техническую документацию для монтажа и согласования с PEA. Для гибридных систем дополнительно проектируются резервируемые линии, логика работы батареи и схема аварийного питания.

Выбор оборудования зависит от бюджета, доступности на рынке и климатических условий (например, в прибрежных районах рекомендуются панели, устойчивые к соляному туману, и алюминиевые анодированные рамы для защиты от коррозии.

Срок проектирования зависит от сложности, но для типичной виллы он занимает 2-3 недели. Иногда дольше, если производитель задерживает поставку оборудования: обычно инверторы и панели приезжают через 7‑14 дней, но популярные модели могут быть в дефиците.

У Siriteja Energy собственный склад на Пхукете. Это значит, что для типовых проектов поставка комплектующих занимает меньше времени и не зависит от международной логистики.

Этап 5. Согласования и документы

Самая непрозрачная часть проекта – взаимодействие с государственными органами. В прошлом владельцам солнечных систем в Таиланде приходилось получать разрешение на изменение здания и заводскую лицензию - это занимало до полугода. В 2024‑2025 гг. процедуру существенно упростили: для большинства бытовых установок фабричная лицензия и строительное разрешение больше не нужны, достаточно уведомить местные власти за месяц.

Однако для подключения к сети необходимо согласование с Provincial Electricity Authority (PEA) или Metropolitan Electricity Authority (MEA). Потребитель подготавливает пакет документов:

·         Удостоверение личности владельца

·         Правоустанавливающие документы на дом

·         Технический проект

·         Согласие жильцов

·         Фотографии объекта и схемы подключения.

Пакет подаётся в местный офис PEA/MEA. После проверки документов сетевая компания выдает предварительное разрешение на установку.

Типичный срок одобрения – 2-6 недель. Важно сказать, что сетевые компании не дают официальных сроков. Возможны задержки из‑за большой очереди заявок.

Этап 6. Монтаж

Физический монтаж – самая заметная, но самая короткая часть проекта. После утверждения документов и поставки оборудования монтажная команда привозит модули, инвертор, крепёж и кабели на объект. На крыше устанавливают несущие направляющие, к которым крепятся солнечные модули. Затем прокладываются кабели постоянного тока, устанавливаются устройства защиты (предохранители, SPD), монтируется инвертор и система хранения.

Для виллы монтаж занимает 2-5 дней. В Таиланде он иногда затягивается из‑за ливней. На сроки также могут повлиять особенности крыши.

Этап 7. Инспекция, подключение и запуск

После завершения монтажа государственный инспектор проверяет систему и выдает разрешение на подключение. Если заключен договор о продаже энергии в сеть, сетевая компания устанавливает двусторонний счётчик (на практике это происходит редко – бюрократические барьеры все еще мешают полноценно использовать эту возможность).

После завершения всех формальностей система подключается к сети, и проводится пробный запуск. При запуске могут присутствовать представители PEA, чтобы удостовериться в соответствии проекта требованиям.

На время подключения к городской сети иногда нужно временно отключить электропитание.

В Таиланде фактический запуск обычно происходит через 2-4 недели после окончания монтажа, если не требуется дополнительных исправлений.

Что влияет на сроки

Фактическая продолжительность каждого этапа зависит от нескольких факторов:

·         Состояние крыши: если нужна замена или ремонт кровельного покрытия или усиление конструкций, проект может задержаться на 2-4 недели.

·         Доступность оборудования: популярные инверторы и аккумуляторы иногда приходится ждать 2-4 недели. В период пандемии задержки были до нескольких месяцев.

·         Сезон дождей (май-октябрь): в сильный дождь монтаж невозможен.

·         Бюрократические процедуры: PEA может обрабатывать заявки дольше из‑за большого числа проектов. Хотя нормативы были упрощены, до сих пор бывает, что владелец ждет разрешения 3-6 месяцев.

·         Дополнительные работы: установка системы хранения, модернизация электрощита, прокладка кабельных каналов или установка вспомогательных металлоконструкций увеличивают общий срок.

·         Квалификация подрядчика: опытные EPC-компании умеют параллельно изучать объект, проектировать систему и готовить документы, что позволяет ускорить процесс.

Общая продолжительность проекта

Некоторые этапы могут идти параллельно. Например, проектирование начинается сразу после энергоаудита, а подготовка документов для PEA – ещё до завершения поставки оборудования.

Поэтому для стандартного проекта минимальный реалистичный срок от первого обращения до работающей системы обычно составляет 2,5-3 месяца. Если нужно усиление кровли, модернизация электрощита или возникают задержки на согласованиях, проект легко растягивается до 4-6 месяцев.

Заключение

Установка солнечной системы – это не просто монтаж панелей на крыше. Это сложный проект, требующий технического аудита, расчётов, подбора оборудования и согласований. Физический монтаж занимает несколько дней. Основное время уходит на проектирование и бюрократические процедуры. Понимание последовательности работ и реалистичных сроков помогает не только избежать неоправданных ожиданий, но и выбрать надёжного EPC‑партнёра.
